WR2 配電箱預檢實戰筆記:標籤、回路追查同測試紀錄

由鴻電現場教學內容整理:WR2 配電箱預檢要先睇箱身、標籤、回路用途及測試紀錄,再判斷下一步檢查、整改或文件跟進。

電力知識WR2配電箱預檢現場預檢5 大步驟22 個重點測試紀錄
WR2 配電箱預檢現場教學畫面,打開配電箱檢查 RCBO 及線路

本文先答

WR2 預檢唔係即刻度數;要先分清配電箱狀態、標籤、回路用途同測試紀錄。

本文整理 WR2 配電箱預檢常見重點,方便查詢前理解流程;涉及固定電力裝置檢查及測試,仍然要由合資格人士按現場情況處理。

  1. 01

    第一眼先望箱:有冇生鏽、穿窿、鬆脫、滲水,箱門 bonding 有冇漏。

  2. 02

    跟住睇標籤:箱名、危險字、相位紙、新舊色線、雙重供電提示,唔齊就補返。

  3. 03

    拆開先好講:電巴、接點、火水青線、孖針、螺絲、RCBO test button,樣樣都要望。

  4. 04

    最後落錶同寫低:loop、跳脫、Way tracing、最遠點讀數,要對返邊個位。

01

問題情境

你做 WR2 嘅時候,有冇試過明明好似檢查晒所有嘢,但到最後份 report 一出,又係有位唔得?好多時問題唔係唔識做,而係漏咗一個步驟,甚至唔止一個。可能漏張危險貼紙,漏咗箱門 bonding,漏咗供電說明,又或者度完數但冇寫返係邊個 Way。

呢篇由鴻電現場教學內容整理:由目視檢測開始,到最後測試同寫紀錄收尾。目標唔係教人自行拆箱,而係幫讀者理解一個配電箱預檢,現場通常應該點樣一步一步分清楚。

配電箱預檢唔係打開箱影張相就算。第一眼要望箱身有冇生鏽、穿窿、黴爛;第二樣要分清個箱係 normal 氣定 emergency 氣,箱名係咩,供電由邊度嚟;再落去先講相位紙、危險字、新舊色線、雙重供電提示,之後先拆開睇電巴、線身、接點、火水青同孖針。

你可以當呢篇係一份現場版 WR2 預檢筆記。口吻會貼近實際工作,但每一點都要落得返文件:有相、有標籤、有讀數、有 Way、有缺陷紀錄,咁份 WR2 先唔會變成靠記憶同靠估。

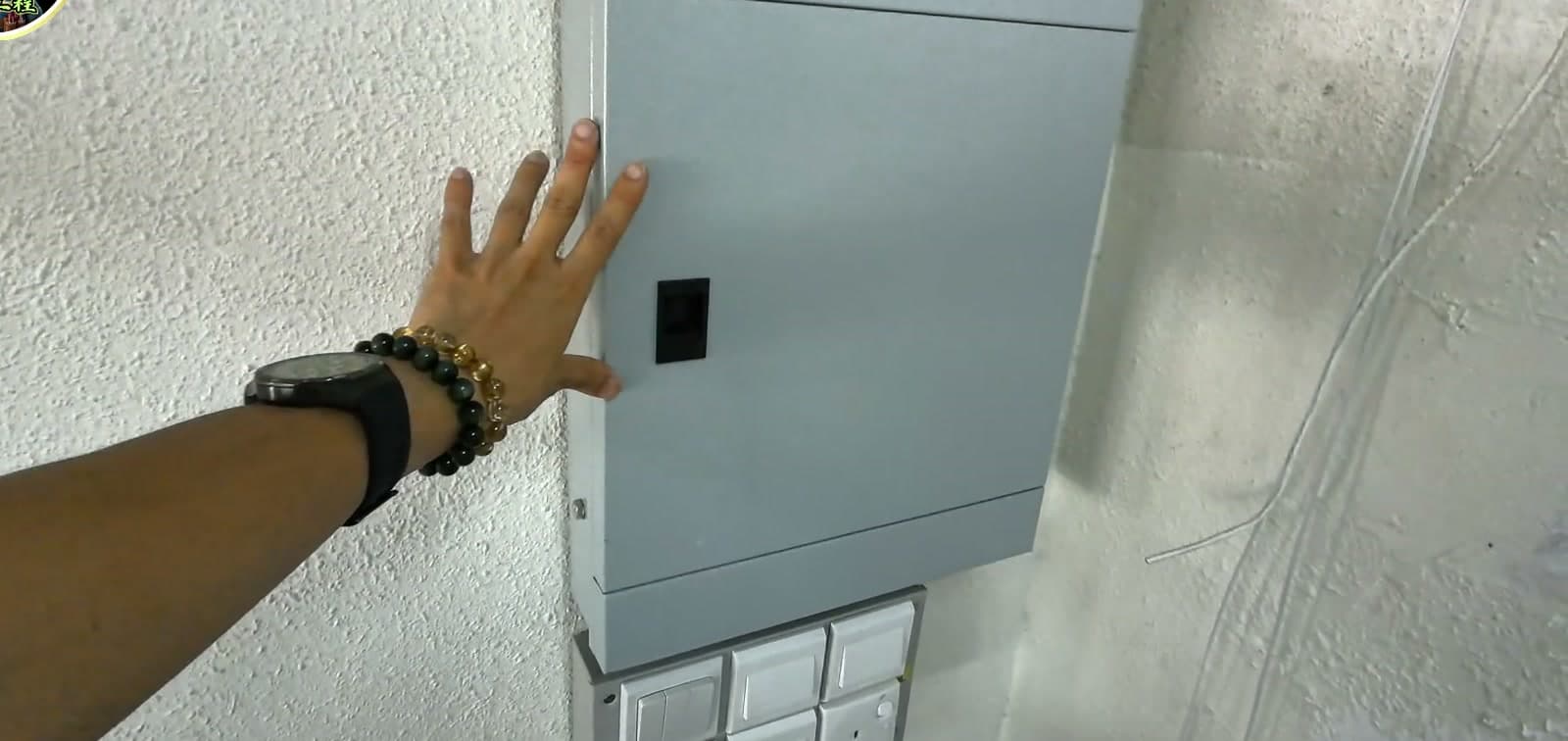

WR2 配電箱預檢現場教學畫面,先從配電箱外觀及可接近位置開始目視檢查

檢查畫面

目視檢查先由配電箱外觀開始

現場教學畫面顯示檢查前先看配電箱位置、箱門、外觀狀態及周邊可接近性,這一步是後續判斷的入口。

02

5 大步驟

噉好啦,真係落到場做 WR2 配電箱檢查,唔好一嚟就拎錶。現場流程可以拆成 5 個步驟、22 個重點,呢個次序好實際:先目視,再睇標籤,拆箱檢查,抄 Way 同資料,最後先做測試同紀錄。

EMSD 講 WR2 / PITC 係固定電力裝置嘅定期檢查、測試同證明書。落到現場工作,就唔係一句「我睇過」咁簡單,而係每一個檢查位、每一個讀數、每一張標籤,最後都要追得返現場。

第一步,望一望個箱:有冇生鏽、有冇穿窿、有冇變形,箱門 bonding 有冇,附近有冇滲水或者阻住開箱。
第二步,睇標籤同供電說明:箱叫咩名、係 normal 氣定 emergency 氣、相位紙有冇、危險貼紙係咪紅字、RCBO 三個月測試貼紙有冇。
第三步,拆開先睇入面:電巴有冇燶、接點有冇鬆、線身有冇開皮露銅、火水青數量啱唔啱、孖針有冇亂嚟。
第四步,逐 Way 抄返資料:C 幾多、幾多 P、幾多 mm 線、邊個位係士啤、邊個位係燈、插蘇、抽氣、冷氣或者刀掣。
第五步,先做測試同寫紀錄:loop、trip、相序、連續性、絕緣、最遠點同 Way tracing,度完要影低或者寫低,唔好靠記得。

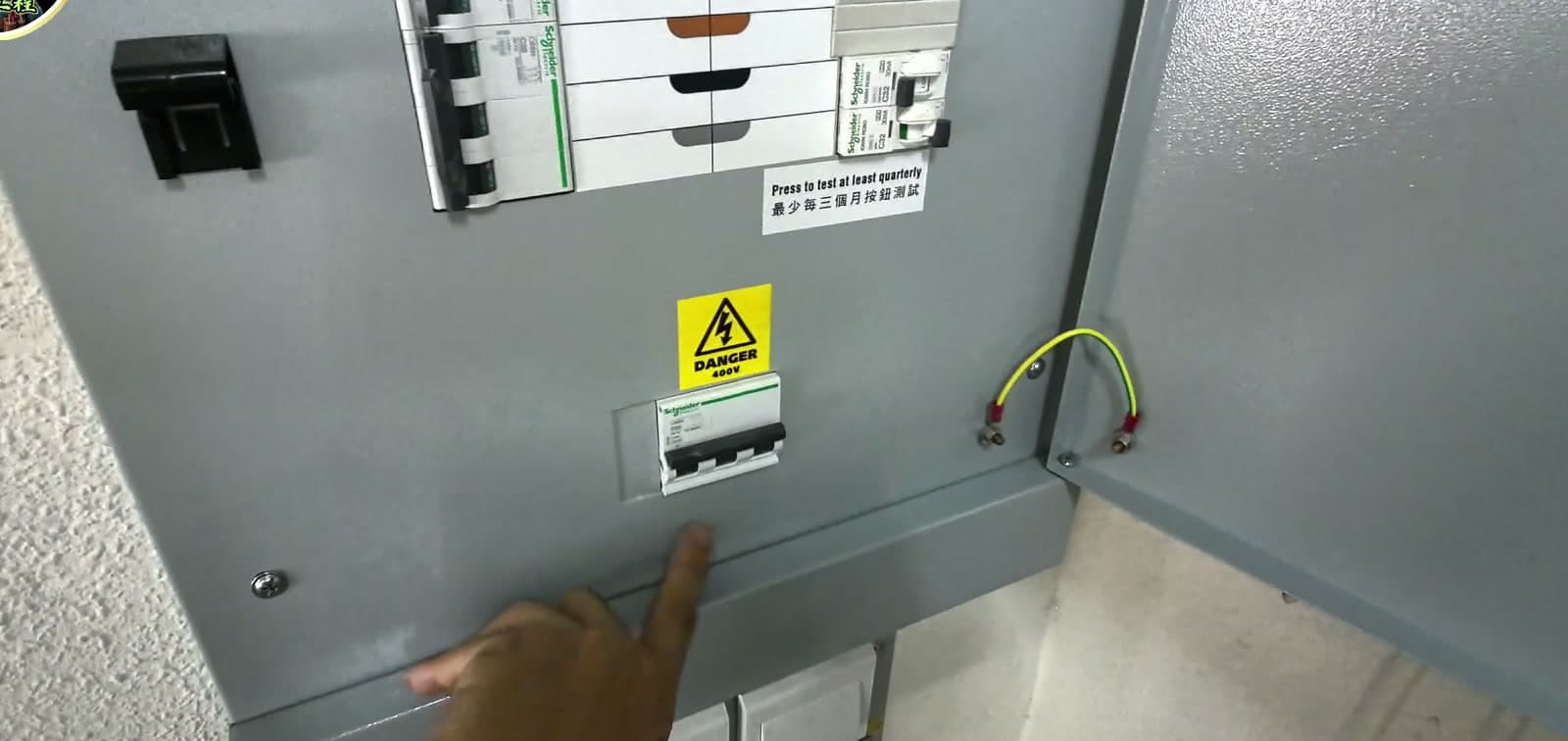

WR2 配電箱預檢現場教學畫面,配電箱內危險標籤及相位標示

檢查畫面

標籤、相位及危險提示要同步核對

配電箱名稱、相位、危險標籤、供電說明及新舊色線提示,會影響後續文件是否清楚,不能只看開關是否有電。

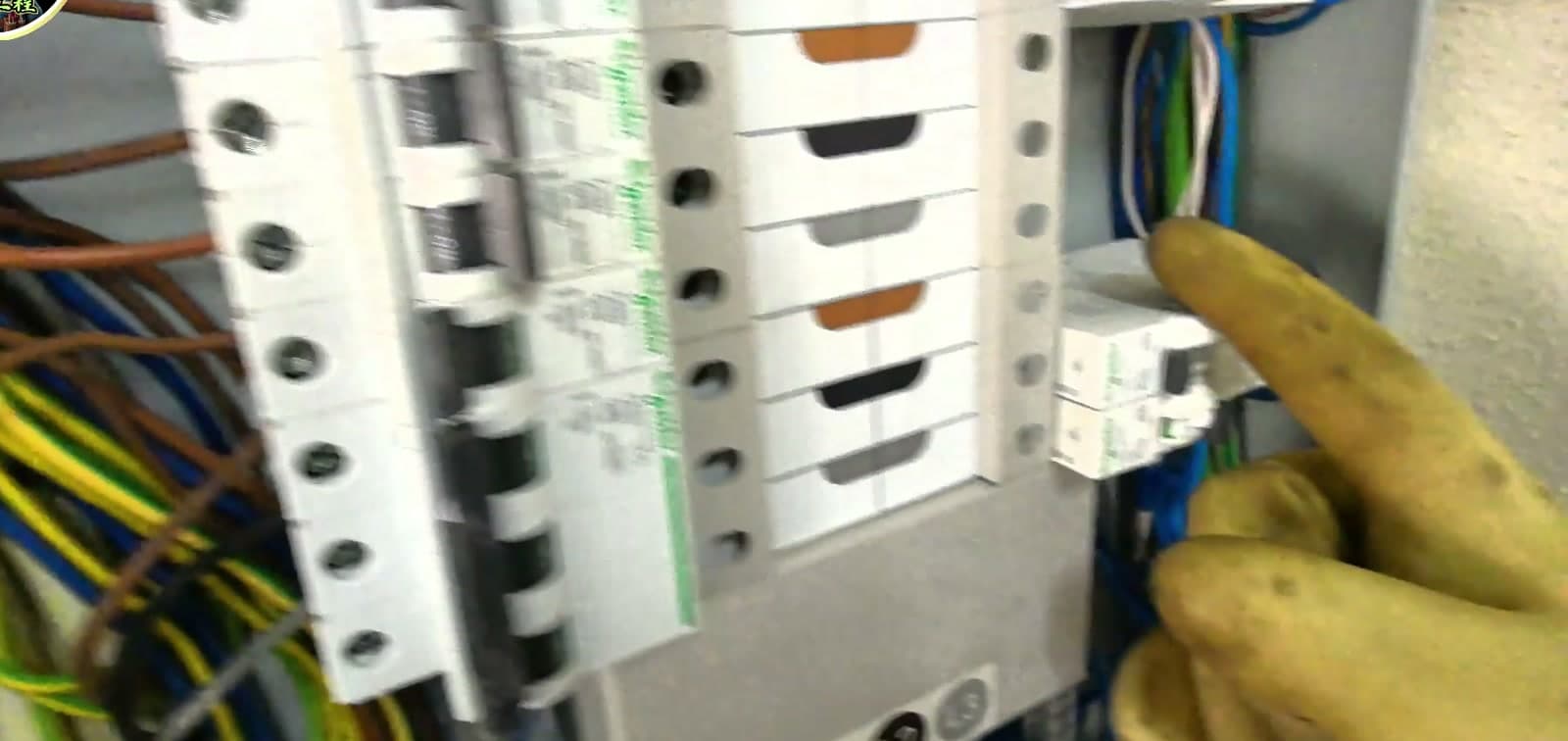

WR2 配電箱預檢現場教學畫面,檢查電巴及開關接點位置

檢查畫面

拆開後要看電巴、接點和內部位置

視覺檢查不只是箱外表面;打開後要核對電巴、端子、接觸位置、開關排列及是否有鬆動或異常痕跡。

03

22 個檢查重點

下面 22 點係由現場流程同 EMSD Checklist No.1 關於低壓裝置定期測試嘅常見項目整理出嚟。官方 checklist 會講 no visible damage、live parts screening、phase identification、insulation resistance、earthing、RCD function、earth fault loop impedance、water seepage 等等;落到現場,就要變成容易理解、做得到、寫得返落紀錄嘅步驟。

重點係:你唔係一次過背晒 22 點,而係用佢做檢查節奏。每做完一類,就問自己:有冇相?有冇標籤?有冇讀數?有冇對應 Way?有冇缺陷要分開寫?

01

外觀及安全入口

  • 箱身有冇生鏽、穿窿、變形、裂口或明顯破損;如果箱體已經黴爛,唔好扮睇唔到。
  • 箱門、門鉸、門鎖同蓋板是否完整;開門時有冇鬆脫、卡住或遮住帶電部分。
  • 箱門 bonding / 接地帶有冇存在,連接點有冇鬆、甩、氧化或被人拆走。
  • 配電箱附近有冇阻擋、潮濕、滲水、油污、貨物堆放,日後測試同維修可唔可以安全接近。
02

標示及供電說明

  • 配電箱叫咩名要對返總電掣房、圖則或舊文件;冇名就要補,唔好自己一路叫一路改。
  • 供電來源要寫清楚,例如由邊個上游掣、邊個 DB、正常電定緊急電,不明就先標記待確認。
  • 主掣、分掣、回路用途標籤要可讀、耐用、同現場用途一致;寫錯 Way 其實等於冇寫。
  • 危險標籤、相位紙、箱面提示要補齊;相位貼紙顏色次序要跟返現場,唔好黐錯。
  • 如果有新舊色線混用、太陽能 / REPS 或其他雙重供電可能,就要補相應提示,唔好當普通箱處理。
03

保護裝置

  • 主掣、MCB、RCBO、RCD 有冇過熱、變色、裂殼、鬆動或燒蝕痕跡;唔好只睇掣柄有冇彈。
  • RCD / RCBO 要試 test button 是否有反應;唔正常就要寫 defect report,而唔係口頭話可能冇事。
  • 每隻掣嘅額定值、極數、曲線、線徑要抄清楚,例如 C63 MCB 3P、C20 RCBO、1.5 / 2.5 / 4 / 10mm²。
  • 三相箱要按 L1 / L2 / L3 排列理解 Way;三格一 Way、士啤位、三相負載位置都要清楚記錄。
04

線路及接駁

  • 火線、水線、青線數量要對得上;要分清邊條係箱門 bonding、邊條係水喉 bonding,唔好一齊亂數。
  • 線身有冇開皮、露銅、壓傷、過熱、套管甩、膠布亂包;有露銅就唔係一句「之後先執」咁簡單。
  • 端子、電巴、接點有冇鬆、黑、燶、變色;空位如果仍有帶電部分,要留意有冇合適遮蔽。
  • 孖針唔可以靠習慣做;ring socket 可能會見到孖針,但燈、MCB 或其他回路要睇端子設計同實際做法。
  • 有後加線、臨時接駁、用途不明回路或長期 off 掣,就要標記不明線路,唔好硬塞一個估出嚟嘅用途。
05

測試及文件紀錄

  • 測試儀錶要有校正 / certificate;唔好有錶就照寫,日後文件追問會冇根。
  • 接地環路阻抗要記錄位置、相別同數值;三相讀數取較大值寫入紀錄時,要講得出點嚟。
  • RCD / RCBO 跳脫測試要寫時間/讀數同對應 Way;只按 test button 唔等於完整測試紀錄。
  • 插座用插座測試器(俗稱恐龍蛋)可先睇火、水、青有冇基本接對,再配合跳脫同 loop test 對返 Way。
  • 最遠點、燈位、插座、抽氣、冷氣、刀掣等末端位置,測完要貼/寫返 DB 名同 Way,日後先追到。

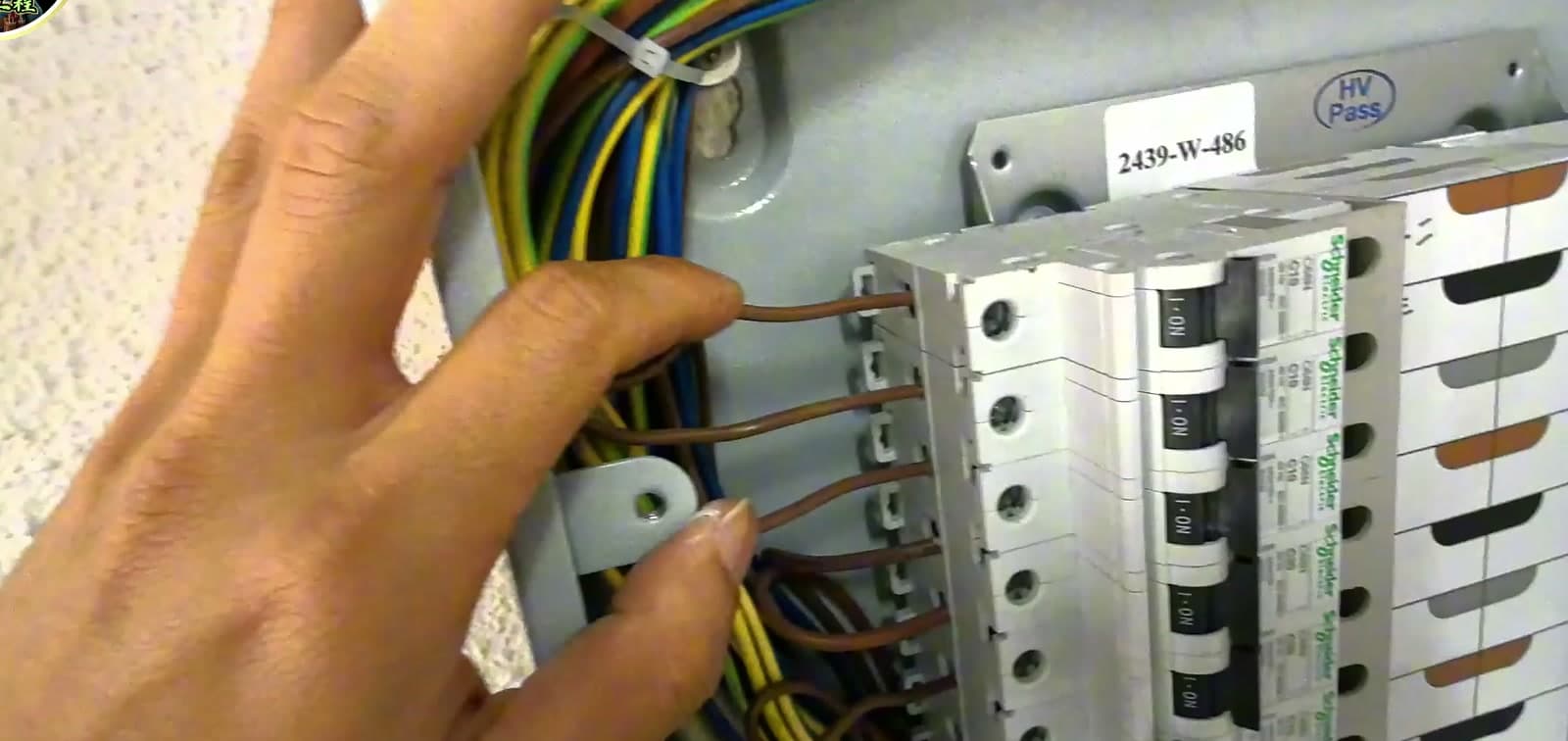

WR2 配電箱預檢現場教學畫面,檢查線身、接駁及絕緣狀態

檢查畫面

線身、接駁和絕緣狀態要逐項看

現場教學內容會逐步檢查線身、端子、顏色及接駁位置;這類細節通常比單純拍箱面更有助判斷。

04

常見誤解

第一個誤解係「有電就代表冇問題」。WR2 預檢睇嘅唔止係供電有冇,仲有保護裝置、線路狀態、接地、標籤、測試紀錄同文件可追溯性。有電只係代表當刻負載可能運作緊,唔代表配電箱安全、標示清楚、測試合格。

第二個誤解係「貼紙隨便黐返就得」。其實標籤係文件同現場之間嘅橋。箱名錯、Way 錯、相位錯、危險標籤漏、雙重供電提示漏,下一位接手人員會好容易中伏,WR2 文件亦會變得唔可靠。

第三個誤解係「度到一個數就可以交差」。量主掣接地環路阻抗時,L1 / L2 / L3 有唔同讀數,就要知道寫邊個值;末端插座或燈位測試時,又要記得係邊個 Way、邊個位置、用咩測試模式。數字本身冇上下文,寫入 report 都係半份資料。

第四個誤解係「不明線路可以估」。如果你逐 Way 打掣,發現某個掣打開冇明顯反應,或者燈掣冇反應,正確做法係先標記不明線路 / 待確認。硬寫一個估出嚟嘅用途,後面有人維修、停電、改裝時就會出事。

唔好用「望落冇事」代替目視紀錄。
唔好用「有三盞燈」代替完整測試;插座測試器只係其中一步。
唔好用「自己記得」代替標籤;標籤係畀下一個人同文件睇。
唔好用「應該係呢條 Way」代替 tracing;唔肯定就寫待確認。
05

技術說明

技術上,WR2 配電箱預檢可以分成兩條線:一條係「安全同合規線」,另一條係「文件同追溯線」。安全線睇箱體、接地、帶電部分遮蔽、保護裝置、線路同測試;追溯線睇箱名、供電來源、Way、標籤、測試數據、缺陷同相片。兩條線都要齊,先似一份完整預檢。

例如接地環路阻抗,主掣位置量到 L1 0.12、L2 0.12、L3 0.11,就會用較大值 0.12 做紀錄。再到插座位,用 no trip 模式量 loop,另外用 x1 做跳脫測試,跳咗邊隻 RCBO 就對返邊一 Way。呢啲做法唔係為咗炫技,而係令報告嘅每個數都有位置同回路可以追。

RCD / RCBO 部分要分開兩件事:test button 係確認裝置基本機械/功能反應,跳脫測試儀讀數係另一個紀錄。做 WR2 時,要知道當刻做緊邊一種測試,唔好將「啪一啪識跳」同「有測試數據」混埋一齊。

Way tracing 亦係好多新手容易輕視嘅部分。逐個掣熄開,睇邊排燈冇、邊個抽氣停、邊個冷氣刀掣有反應,再貼返 DB-L、1L1、2L3 呢類標示。呢個過程好花時間,但佢就係日後維修同文件最值錢嘅地方。

主掣 / 分掣:抄清楚極數、曲線、額定值、線徑同供電範圍。
Loop test:記錄位置、相別、最大值、測試模式同對應 Way。
Trip test:記錄測試倍率、讀數、跳邊隻 RCD / RCBO,同是否需要 defect follow-up。
Insulation / continuity / phase sequence:按實際裝置同測試程序處理,唔好只靠單一測試判斷全箱。
資料整理:數值、相片、標籤、缺陷、整改後重測,要可以由 report 追返現場。

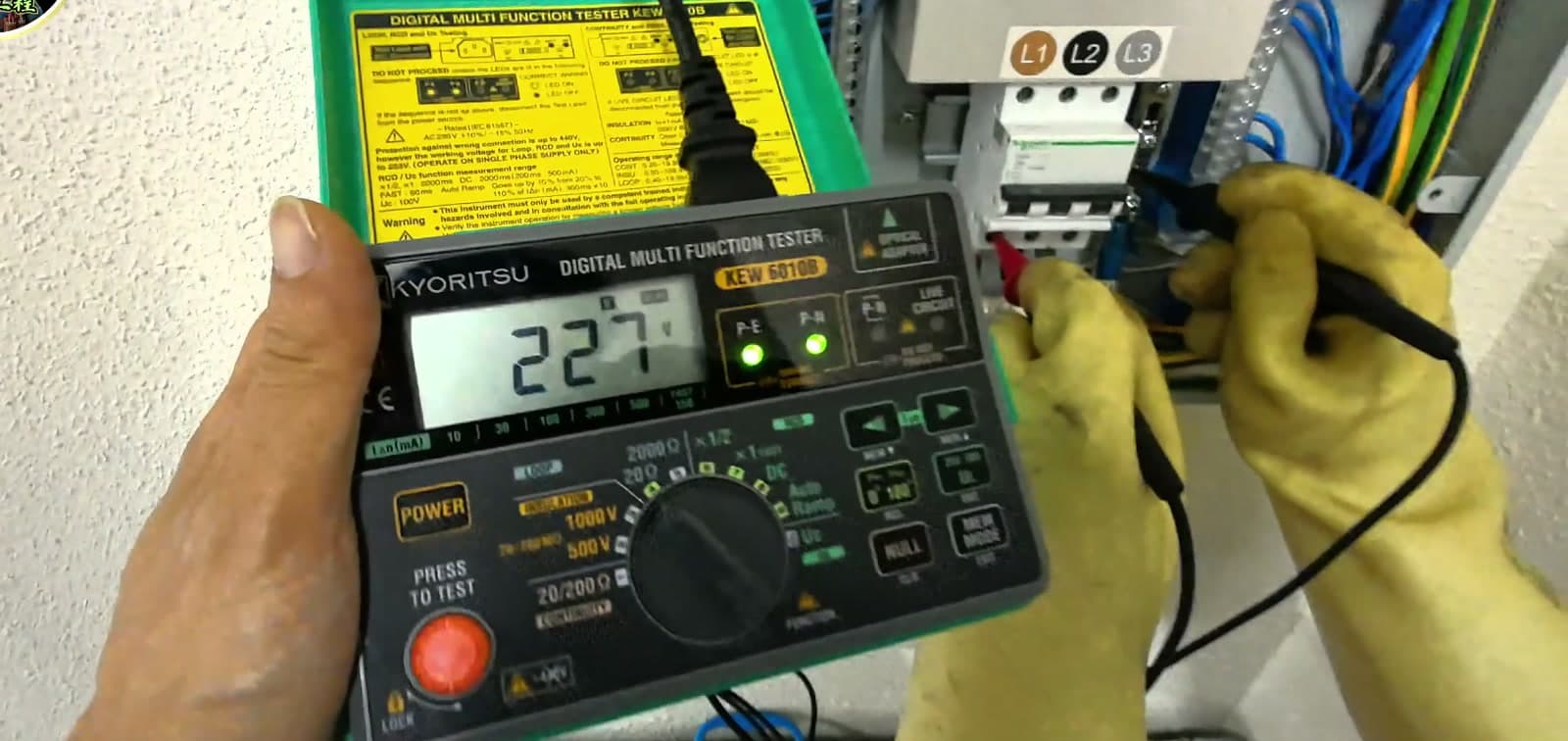

WR2 配電箱預檢現場教學畫面,使用測試儀量度接地環路阻抗

檢查畫面

測試儀讀數要配合回路和位置記錄

接地環路阻抗、跳脫測試、連續性、相序和絕緣測試等讀數,要連同測試位置及相關回路整理,才可支撐 WR2 文件判斷。

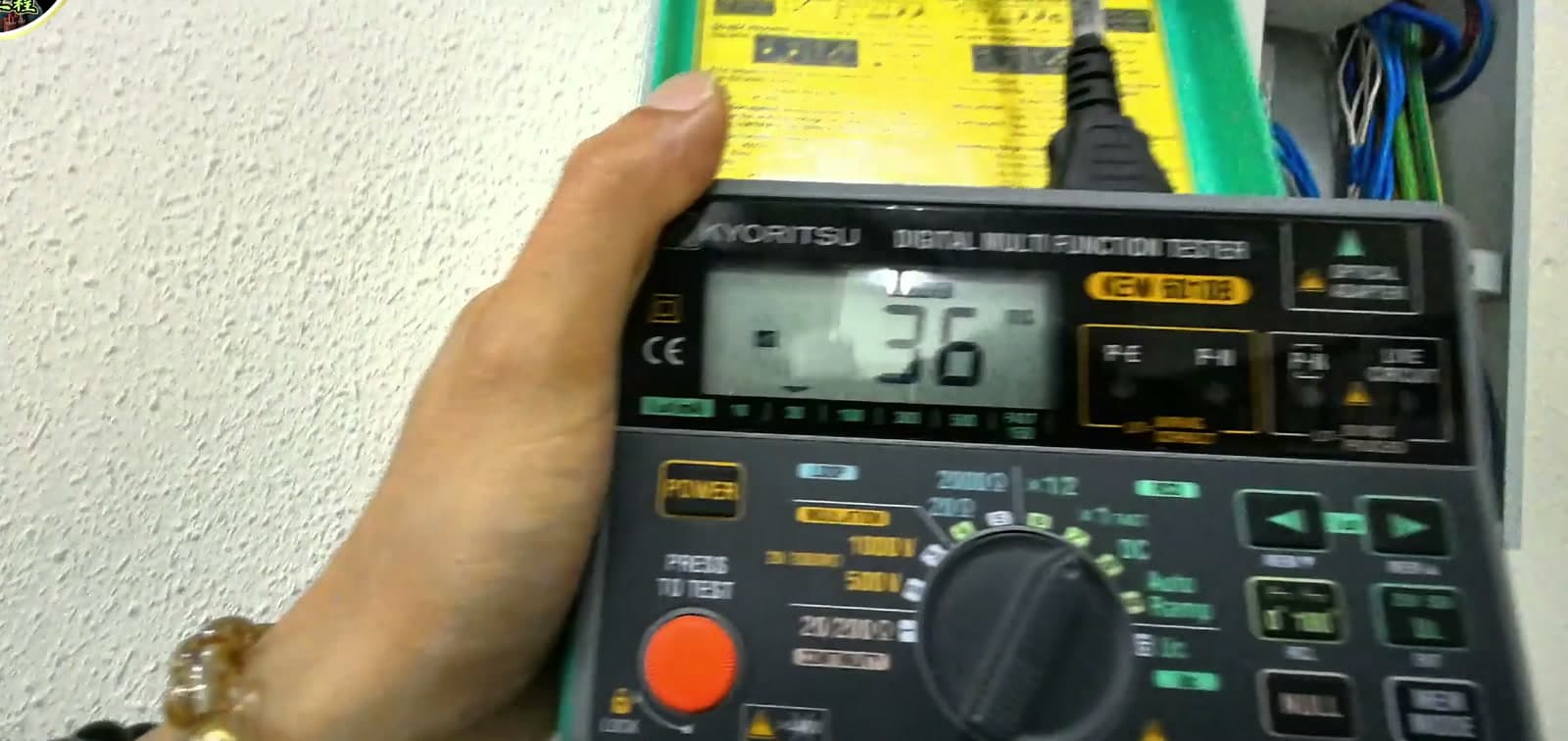

WR2 配電箱預檢現場教學畫面,RCD 或 RCBO 跳脫測試讀數

檢查畫面

跳脫測試要記錄數值,不只是按完就算

跳脫測試結果需要有數字和對應回路,日後寫入文件或缺陷跟進時才不會變成口頭描述。

06

現場判斷

現場判斷最重要係唔好急住扮肯定。WR2 預檢好多時會遇到舊箱、舊色線、新加回路、商舖改裝、管理處文件不足、舊 WR2 唔齊、箱名同現場唔一致。呢啲唔係靠勇氣解決,而係靠逐步分清。

現場做預檢時,可以用三個問題逼自己停一停:第一,呢個位我有冇實際睇過?第二,呢個判斷有冇相、標籤或讀數支持?第三,如果另一個人聽日接手,佢睇唔睇得明我寫咩?如果三條有一條答唔到,就應該補紀錄,而唔係繼續向下一 Way 衝。

如果配電箱有明顯生鏽、穿窿、發熱、燒痕、滲水,先視作缺陷或需進一步檢查,唔好當普通保養。
如果箱名、供電來源或 Way 對唔上圖則,先補現場 tracing,同管理處/舊文件再核。
如果 RCD / RCBO test button 或跳脫測試唔正常,要分開寫 defect,唔好連同其他正常回路一齊帶過。
如果某個掣長期 off、打開後冇負載反應,或燈掣冇反應,先寫不明線路 / 待確認。
如果同一回路有多個插座/末端,接地環路阻抗通常要留意最不利位置或較大值,唔好只揀靚數。
如果文件要提交 WR2,現場記錄最好一開始就按文件需要整理,唔好完工先返轉頭補相。

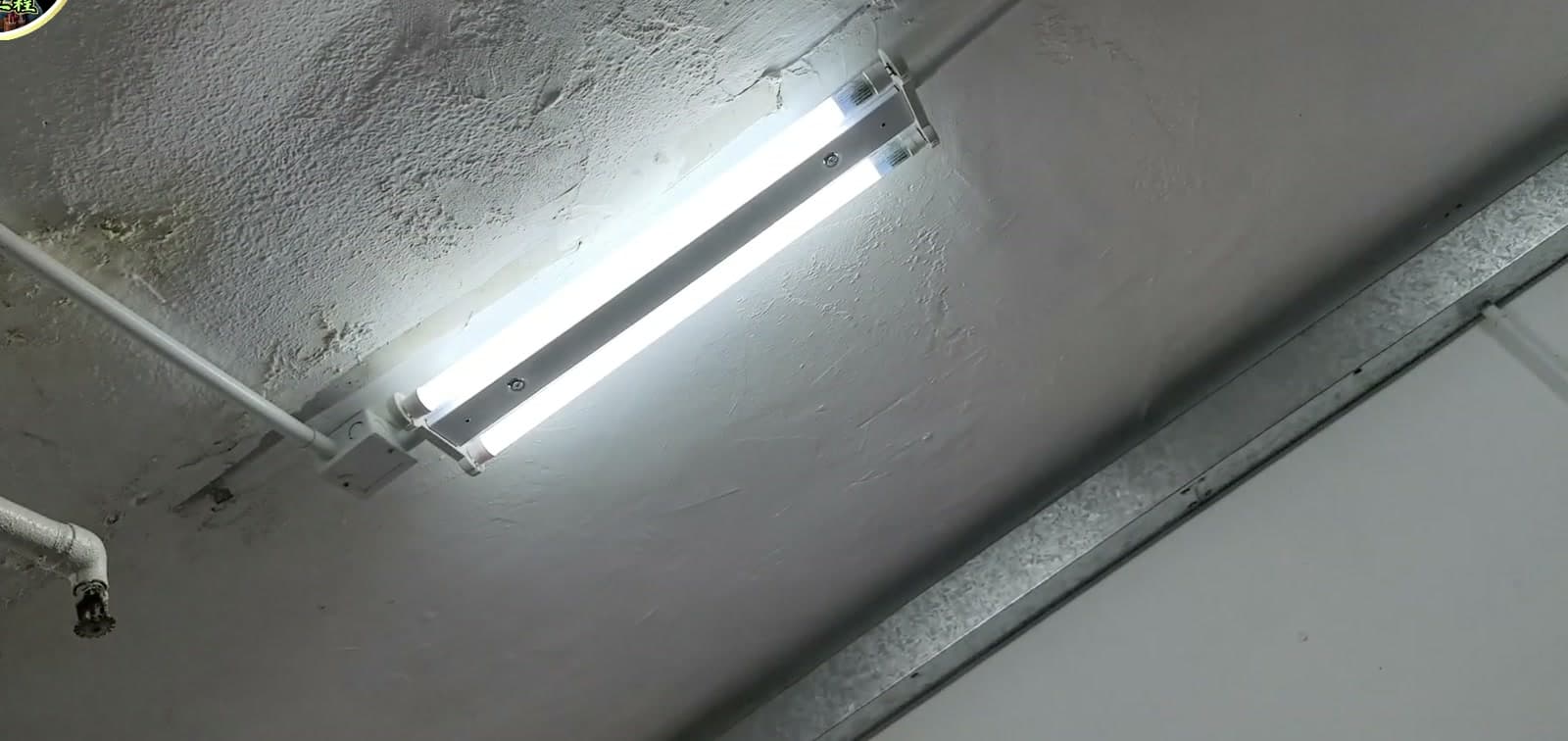

WR2 配電箱預檢現場教學畫面,最遠點燈具位置作測試參考

檢查畫面

最遠點位置亦可能影響測試判斷

配電箱以外的最遠點、燈具或末端回路,同樣可能需要配合測試紀錄一併理解,不應只停留在配電箱內部。

07

安全邊界

呢篇文章雖然寫得實戰,但唔係叫冇資格嘅人自己拆配電箱、做帶電測試或者亂改線。固定電力裝置嘅檢查、測試、維修同整改,按香港要求應由合適級別嘅註冊電業工程人員 / 註冊電業承辦商處理;現場亦要按實際風險做好隔離、停電、工具同程序。

對前線人員嚟講,安全邊界唔係一句口號,而係每一步都要問:而家係目視、斷電檢查、帶電量度,定係功能測試?工具有冇絕緣?錶有冇 certificate?會唔會誤觸帶電位?旁邊有冇客人、貨物、水、金屬架?如果答案唔清楚,就先停低。

對客戶或管理處嚟講,最有用唔係叫你自己做測試,而係知道應該準備乜資料:WR2 通知、舊 WR1 / WR2、配電箱相、箱內相、舊圖則、停電時間、現場限制、曾經跳掣或發熱紀錄。資料愈清楚,技工第一次判斷就愈少估。

08

常見 FAQ

下面幾條係做 WR2 配電箱預檢時,最常見、亦最容易混淆嘅問題。答案會偏實戰,但最終仍然要以現場、法例、Code of Practice、承辦商程序同合資格人員判斷為準。

Q

配電箱外觀冇爛,係咪可以直接落錶?

答:唔建議。外觀冇爛只係其中一點,箱門 bonding、標籤、危險提示、供電來源、線路、接地同保護裝置都要先過一次。

Q

RCD / RCBO 按 test button 識跳,係咪等於跳脫測試合格?

答:唔等於。test button 係基本功能檢查,測試儀 x1 / 相關測試讀數同對應 Way 仍然要按程序記錄。

Q

插座測試器三盞燈著晒,係咪就冇問題?

答:只可以話基本極性/接線提示正常,仍然要配合接地環路阻抗、RCD / RCBO、回路追查同現場條件判斷。

Q

發現不明線路應該點寫?

答:唔肯定就寫不明線路 / 待確認,並記錄位置、掣位、測試反應同相片。唔好為咗令表格好睇而亂估用途。

Q

點解要花時間貼 Way label?

答:因為 label 係日後維修、停電、整改同 WR2 文件嘅索引。冇 label,下一個人只能重新估,風險同工時都會增加。
